我要收藏
公共资源调用站点
文章分享

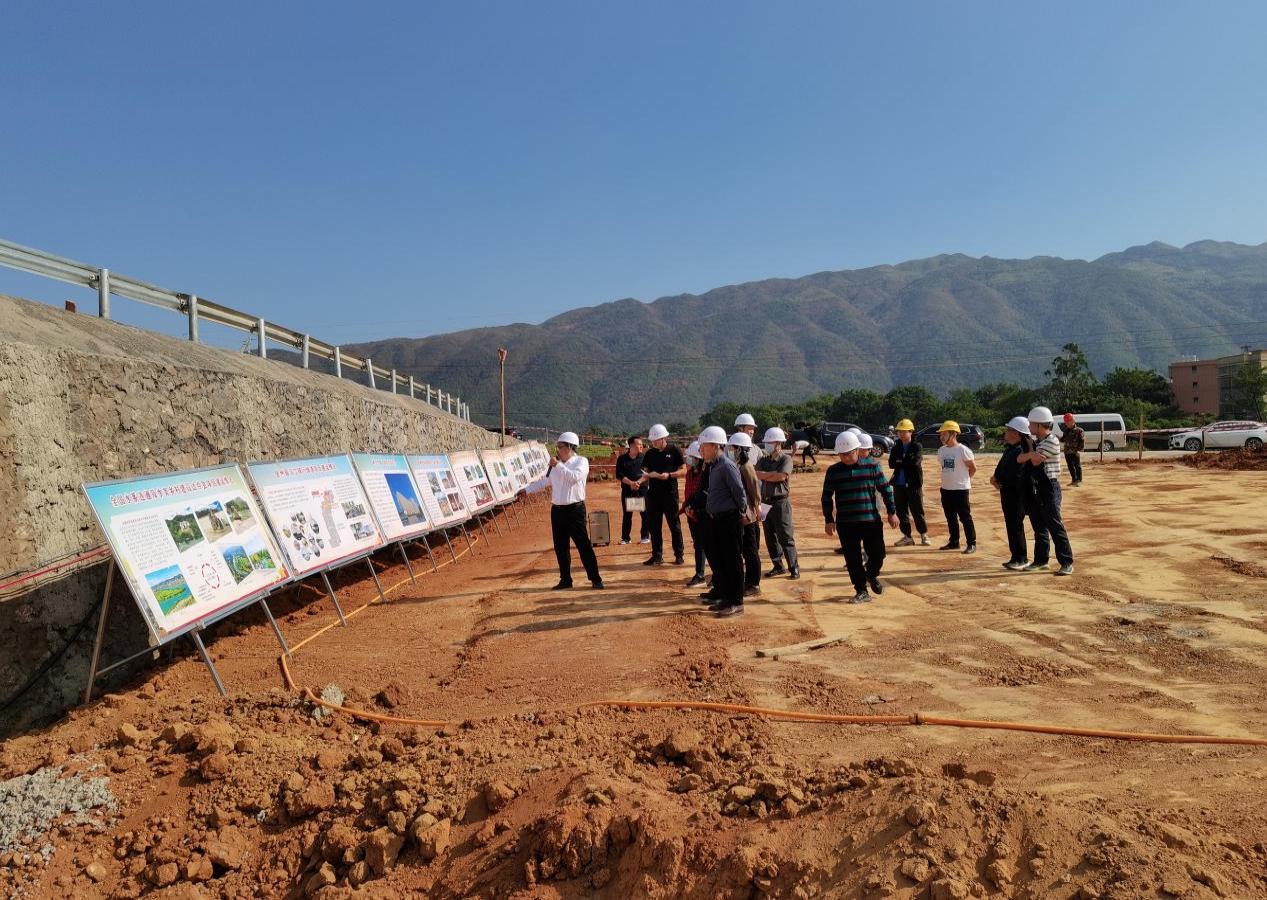

一、领导一线抓落实
1、2022年10月18日,水利部珠江委副总工程师、二级巡视员沈汉堃等一行6人到全州县水系连通及水美乡村建设试点项目开展现场指导工作。沈汉堃副总工程师要求全州县要严格执行项目倒排工期和投资计划执行目标,加强协调,强力推进项目建设,强化项目资金支付力度,落实工程质量和安全管理体系。桂林市水利局党组成员兼总工程师黄平、全州县委常委(县委办主任)陶昆宇、县人民政府副县长伍吉东、县水利局局长(党组书记)王军生以及各参建单位项目负责人(代表)陪同。

2、2022年10月19日上午,在全州县创业大厦730会议室召开了水利部珠江来全州现场指导水系连通及水美乡村建设试点项目汇报会。会上,全州县人民政府县长邓世文向珠江委指导组汇报了全州县水系连通及水美乡村建设试点项目实施情况,珠江委指导组查阅了项目有关资料,并提出了相关问题,市水利局领导、县直部门领导、参建单位代表结合工程实际情况进行了解答。2022年10月19日下午,在全州县创业大厦730会议室召开了珠江委来全州现场指导水系连通及水美乡村建设试点项目反馈会。珠江委副总工程师、二级巡视员沈汉堃就现场指导发现的问题进行了反馈,项目实施领导小组主要领导、各参建单位项目负责人(代表)进行现场答复,并当场表态一定按照指导组意见进行整改,并保证工程质量,加快工程进度,按期完成项目年度建设任务。

3、2022年10月23日,在全州县创业大厦1516会议室召开了区水利厅稽察组稽察全州县水系连通及水美乡村建设试点项目汇报会。会上,全州县水利局局长王军生向稽察组汇报了全州县水系连通及水美乡村建设试点项目实施情况。桂林市水利局党组成员兼总工程师黄平、县项目实施领导小组成员及相关部门领导、参建单位代表参加了会议。

4、2022年10月24日,区水利厅稽察组特派员黎玉彬等一行7人到全州县水系连通及水美乡村建设试点项目施工现场检查项目情况。稽察组要求全州县高度重视项目推进工作,组织有关部门解决好施工中遇到的难点、堵点问题,抓好项目建设的质量,确保按期完成年度计划建设任务。桂林市水利局总工程师黄平、全州县水利局局长王军生、各参建单位等领导(负责人)陪同。

5、2022年10月28日,在全州县创业大厦730会议室召开了区水利厅稽察组稽察全州县水系连通及水美乡村建设试点项目反馈会。会上,稽察特派员黎玉彬对稽察全州县水系连通及水美乡村建设试点项目发现存在的问题进行了反馈,全州县人民政府县长邓世文作表态发言,表示对反馈的问题按要求进行整改,同时有决心有信心坚决完成年度建设任务,争取在水利部组织中期评估工作中获得优秀成绩。

二、工程量完成情况(2022年度)
(一)河道清淤疏浚
截至2022年9月28日,河道清淤疏浚累计完成11km,占河道清淤疏浚总长11km的100%。各河流清淤疏浚完成情况如下:
1、湘江西源清计划淤疏浚总长6.5km,现完成清淤疏浚总长6.5km占总长100%;
2、畔塘江、五里牌河、南一江计划清淤疏浚总长1.9km,现已清淤疏浚1.9km,占总长100%;
3、咸水河、白沙河、建江河计划清淤疏浚总长2.6km,现已清淤疏浚2.6km,占总长100%;
(二)河道清障
1、湘江西源河道清障0.032km2,清理垃圾方量2800m3,现已完成清障0.032km2,清理垃圾方量2800立方米,完成率100%;
2、畔塘江、五里牌河、南一江清障0.01km2,清理垃圾方量940m3,现已清障0.01km2,完成率100%,清理垃圾方量900m3,完成率95.7%:
3、咸水河、白沙河、建江河清障0.024km2,清理垃圾方量2610m3,现已清障0.024km2,完成率100%,清理垃圾方量2600m3,完成率99.6%:
(三)河道岸坡整治
湘江西源干流整治工程:
1、凤凰嘴河段:望高李家村桥至凤凰嘴村人行浮桥段左岸(Z0+000-Z1+177)总长1177米,完成主体工程1177米,完成率100%;
2、倒风塘河段:左岸(Z1+860-Z3+837)总长1977米,基本完成主体工程长1977米,完成率100%;
3、大坪渡口河段:左岸(Z6+203-Z8+714)总长2431米,完成主体工程长1930米,完成率100%,右岸(Y7+725-Y8+350)总长625m,完成基础主体625米,完成率79.39%;
4、小江口段河段:柳林渡村至小江口左岸(Z9+960-Z11+060) 总长 1100m,由于征地纠纷问题影响临时施工道路,本段主体工程只完成50%;
5、二美滩河段:左岸Z13+300-Z13+646总长346m,完成护岸长长346米,右岸水埠头河长300米长的水毁工程护岸工程,完成率100%;
6、龙船埠至胡家段:龙船埠村堰坝至金堂大桥(Z14+100-Z15+153) 总长1053m,完成主体工程1053米,完成率100%;金堂大桥至南一江右岸入河口(Z15+163-Z17+982) 总长2704m,完成主体工程2200米,完成率81.36%。
畔塘江、五里牌河、南一江整治工程:
畔塘江、五里牌河、南一江段:总长11600米,完成基础主体2500米,完成率21.55%。
咸水河、白沙河、建江河整治工程:
咸水河、白沙河、建江河段:总长13600米,完成基础主体3000米,完成率22.1%。
(三)水系连通
1、凤凰嘴渠道总长1306m,完成渠道建设1200米,完成率91.88%。
三、工程总投资及完成情况
项目总投资31223.05万元,其中中央投资12000万元,自治区投资7200万元。中央已下达投资8100万元,自治区已下达投资3600万元。
截至2022年10月底,项目累计完成投资12330万元(其中中央投资7725万,自治区投资4605万),占2022年任务1.485亿元的83.03%,总投资33.4%。
施工现场照片

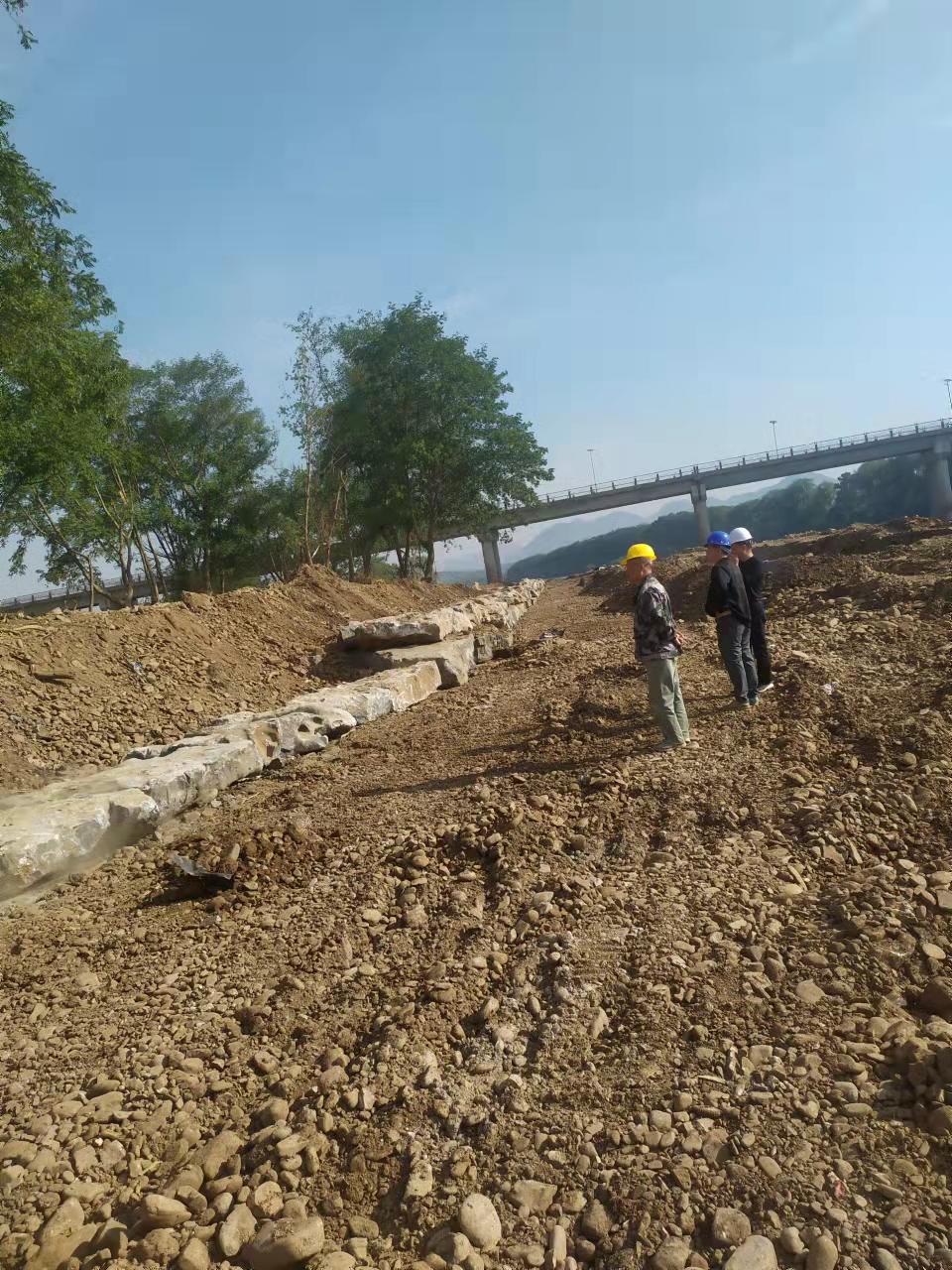

1.湘江西源倒风塘段护岸施工

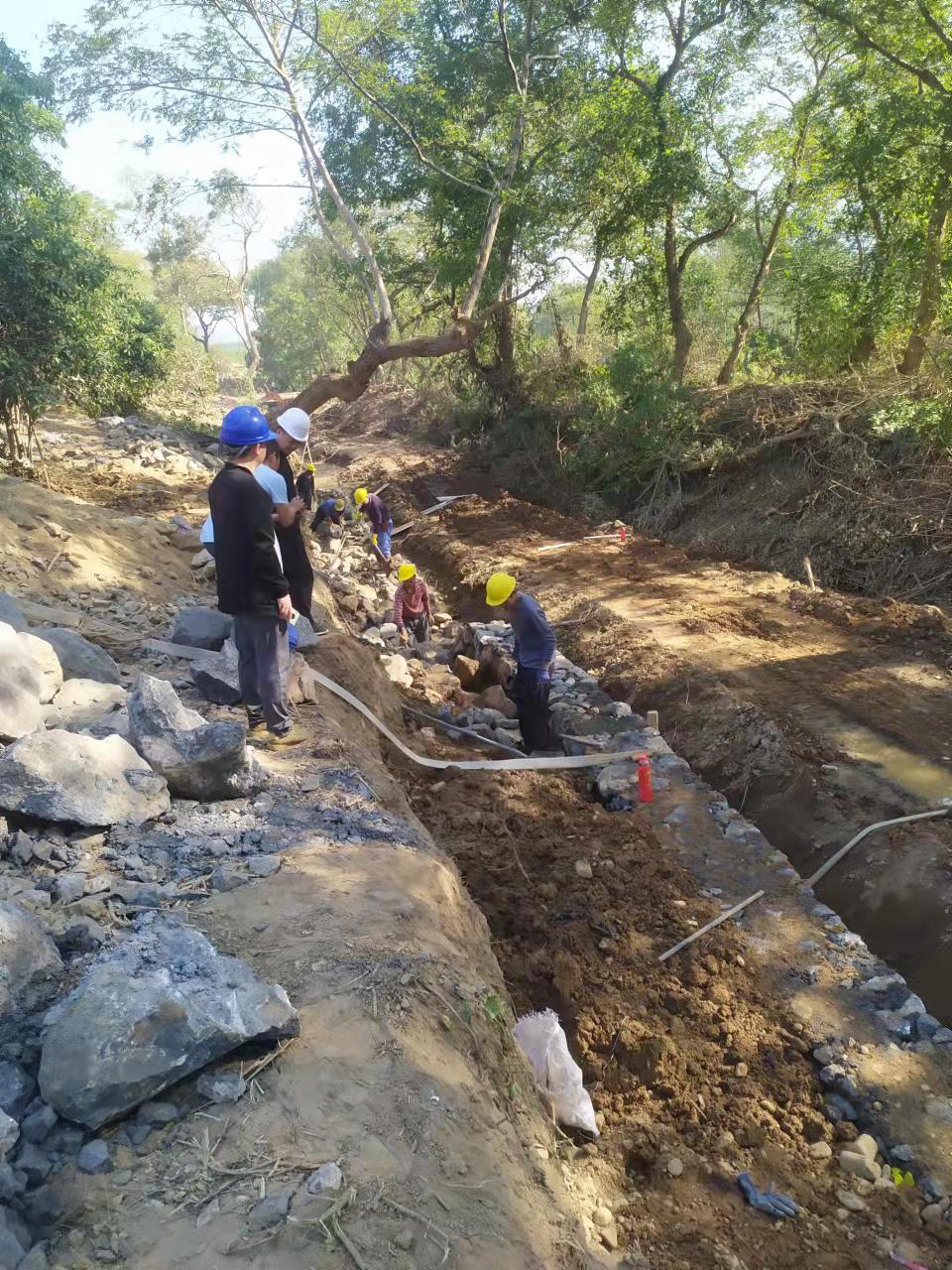

2.湘江西源凤凰嘴段叠石护岸施工

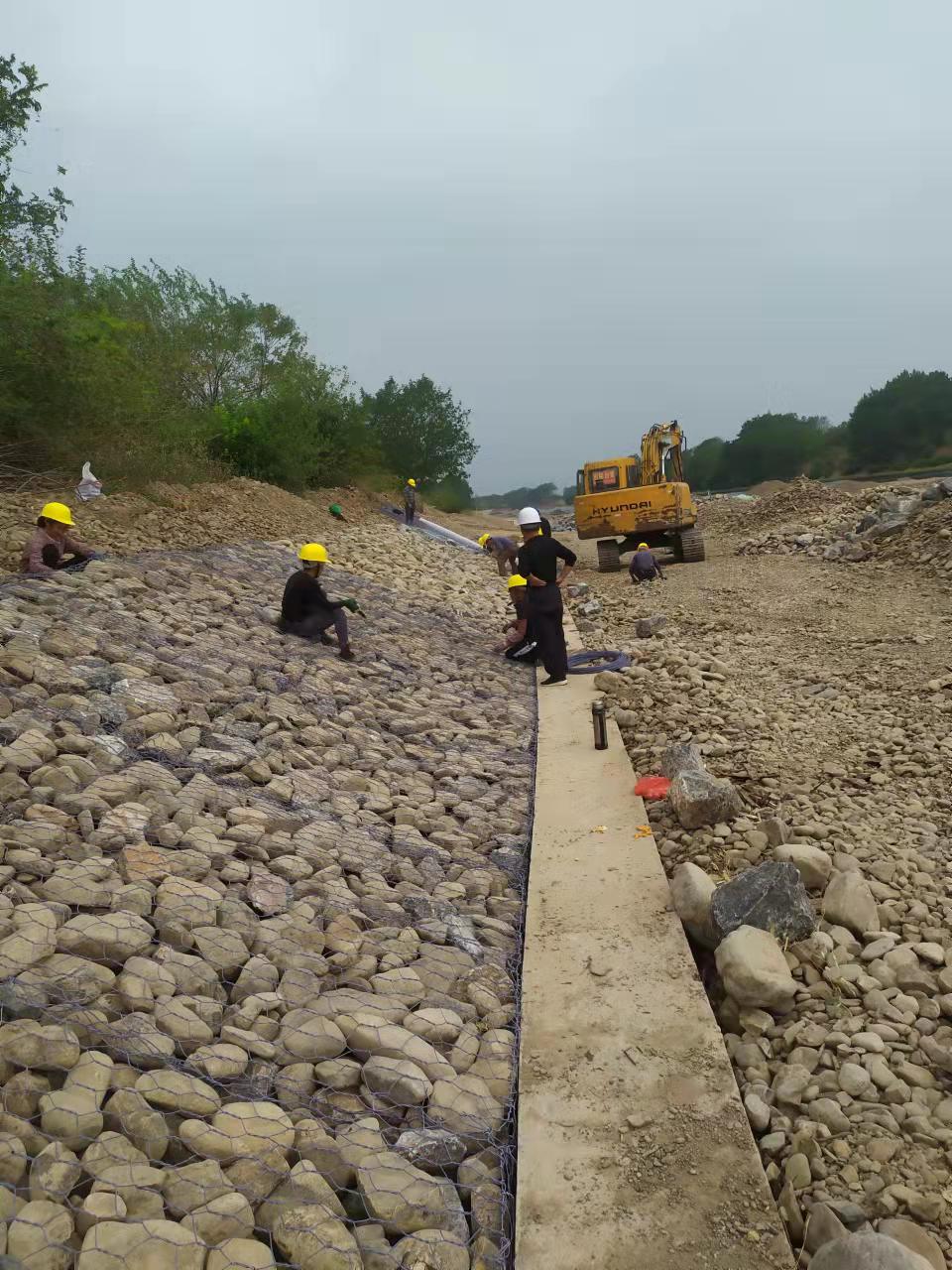

3.湘江西源凤凰嘴段渠道施工

4.湘江西源二美滩段浆砌石护岸施工

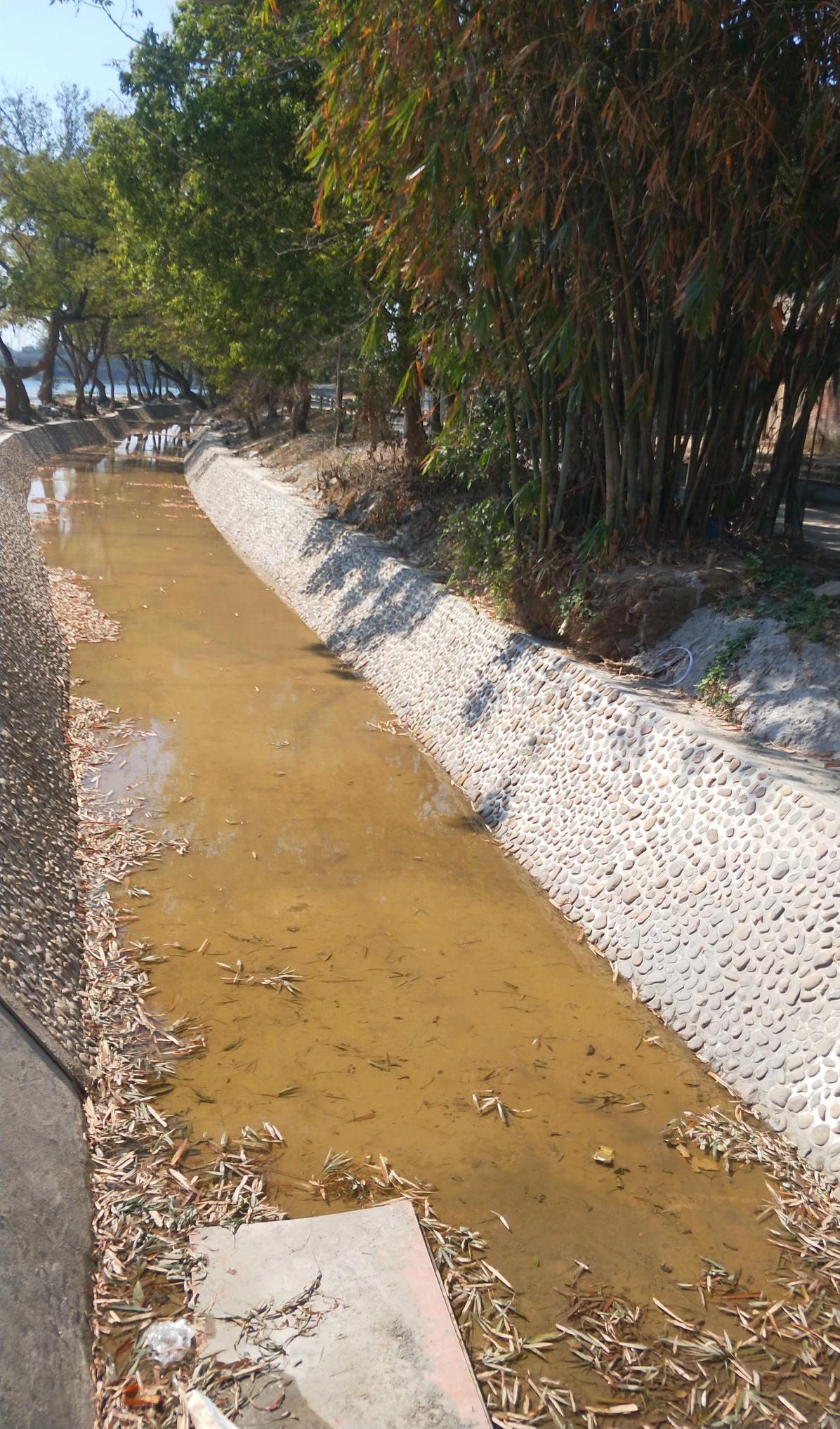

5、湘江西源龙船埠至胡家渡口段叠石护岸施工

联系人:全州县水利局水系连通及水美乡村建设试点项目工作专班谢玉俊
联系电话:15892095140
全州县水利局
2022年10月31日
文件下载:
关联文件:
