一、领导一线抓落实
1、2022年11月10日,自治区水利厅副厅长邓长球率专项调研组到全州县水系连通及水美乡村建设试点项目开展现场调研工作。邓长球副厅长对我县水系连通及水美乡村建设试点项目工作的成绩给予肯定,同时要求我们加快我县水系连通及水美乡村建设试点项目工程建设进度,确保顺利通过2022年底中期评估工作。自治区水利厅规计处二级调研员、厅乡村振兴办专职副主任熊小文、自治区水利厅规计处四级主任科员蒋艳梅,市水利局局长杨水才、总工程师黄平、水发中心主任谢裕钦,县委常委(县委办主任)陶昆宇,县水利局局长王军生陪同调研。



2、2022年11月22日,全州县水利局在创业大厦1516会议室召开全州县水系连通及水美乡村建设试点项目稽察反馈问题整改工作布置会,会上,副局长文梦兰要求各参建单位按期整改完成稽察反馈问题,推进工程建设进度,确保顺利通过2022年底中期评估工作。

二、工程量完成情况(2022年度)
(一)河道清淤疏浚
截至2022年11月30日,河道清淤疏浚累计完成11km,占河道清淤疏浚总长11km的100%。各河流清淤疏浚完成情况如下:
1、湘江西源计划清淤疏浚总长6.5km,现完成清淤疏浚总长6.5km占总长100%;
2、畔塘江、五里牌河、南一江计划清淤疏浚总长1.9km,现已清淤疏浚1.9km,占总长100%;
3、咸水河、白沙河、建江河计划清淤疏浚总长2.6km,现已清淤疏浚2.6km,占总长100%;
(二)河道清障
1、湘江西源设计河道清障0.032km2,清理垃圾2800m3,实际完成清障0.032km2,清理垃圾2800立方米,完成率100%;
2、畔塘江、五里牌河、南一江设计清障0.01km2,清理垃圾940m3,实际完成清障0.01km2,清理垃圾940m3,完成率100%:
3、咸水河、白沙河、建江设计河道清障0.024km2,清理垃圾方量2610m3,现已清障0.024km2,完成率100%,清理垃圾方量2610m3,完成率100%:
(三)河道岸坡整治
湘江西源干流整治工程
1、凤凰嘴河段:望高李家村桥至凤凰嘴村人行浮桥段左岸(Z0+000-Z1+177)总长1177米,完成主体工程1177米,完成率100%;
2、倒风塘河段:左岸(Z1+860-Z3+837)总长1977米,基本完成主体工程长1977米,完成率100%;
3、大坪渡口河段:左岸(Z6+203-Z8+714)总长2431米,完成主体工程长1930米,完成率100%,右岸(Y7+725-Y8+350)总长625m,完成基础主体625米,完成率100%;
4、小江口段河段:柳林渡村至小江口左岸(Z9+960-Z11+0604) 总长 1100m,完成主体工程长1100米,完成率100%。
5、二美滩河段:左岸Z13+300-Z13+646总长346m,完成护岸长346米,右岸水埠头河长300米长的水毁工程护岸工程,完成率100%;
6、龙船埠至胡家段:龙船埠村堰坝至金堂大桥(Z14+100-Z15+153) 总长1053m,完成主体工程1053米,完成率100%;金堂大桥至南一江右岸入河口(Z15+163-Z17+982) 总长2704m,完成主体工程2704米,完成率100%;
畔塘江、五里牌河、南一江整治工程
畔塘江、五里牌河、南一江段:总长11600米,完成基础主体7200米,完成率62.06%
咸水河、白沙河、建江河整治工程
咸水河、白沙河、建江河段:总长13600米,完成基础主体8000米,完成率58.82%
(三)水系连通
凤凰嘴渠道总长1306m,完成渠道建设1306米,完成率100%。
三、工程总投资及完成情况
项目总投资31223.05万元,其中中央投资12000万元,自治区投资7200万元。中央已下达投资8100万元,自治区已下达投资3600万元。
截至2022年11月30日,项目累计完成投资14770万元(其中中央投资8100万,自治区投资3600万,地方投资3070万),占2022年1.485亿元的99.46%,总投资47.3%。
施工现场照片

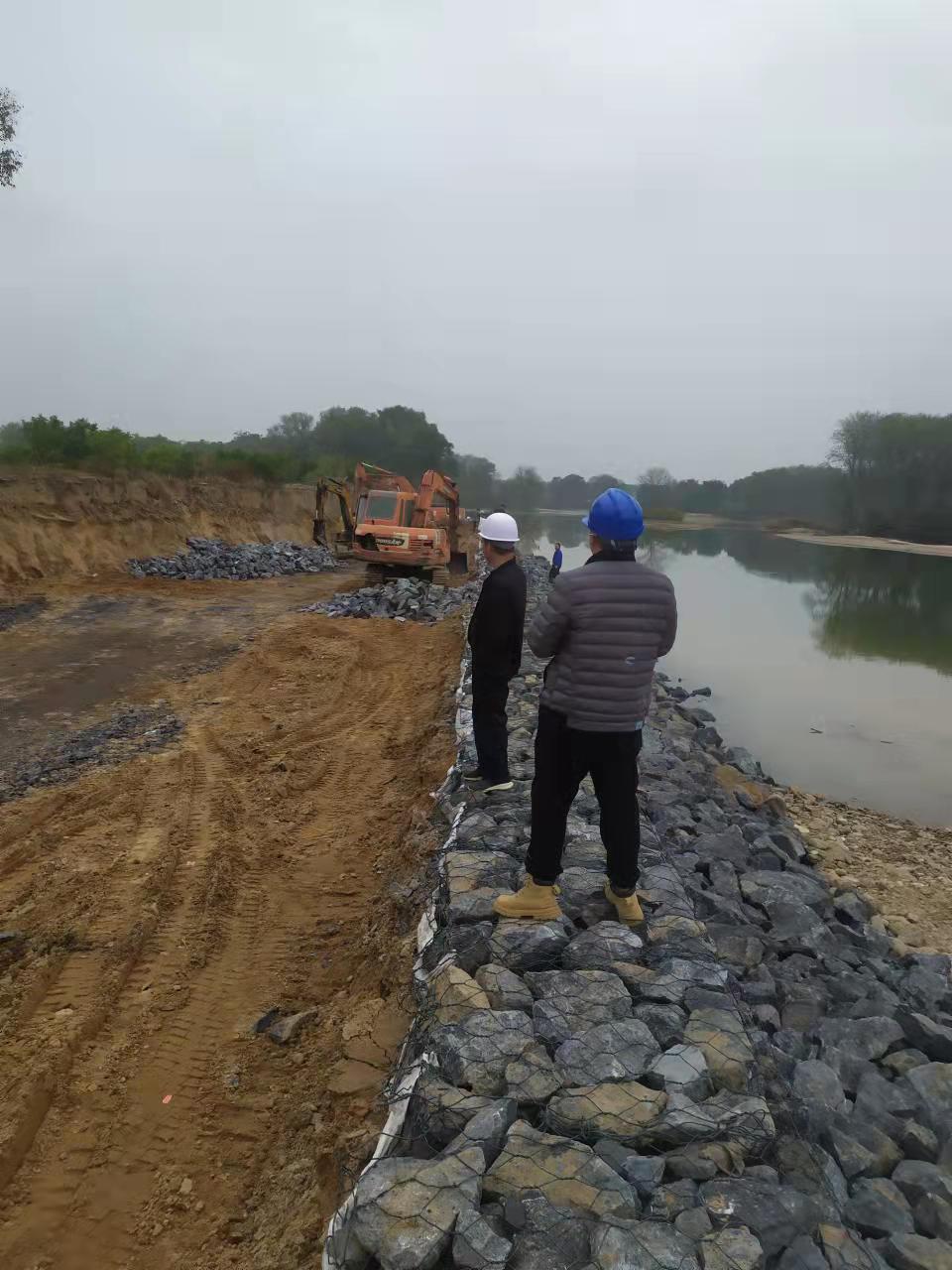

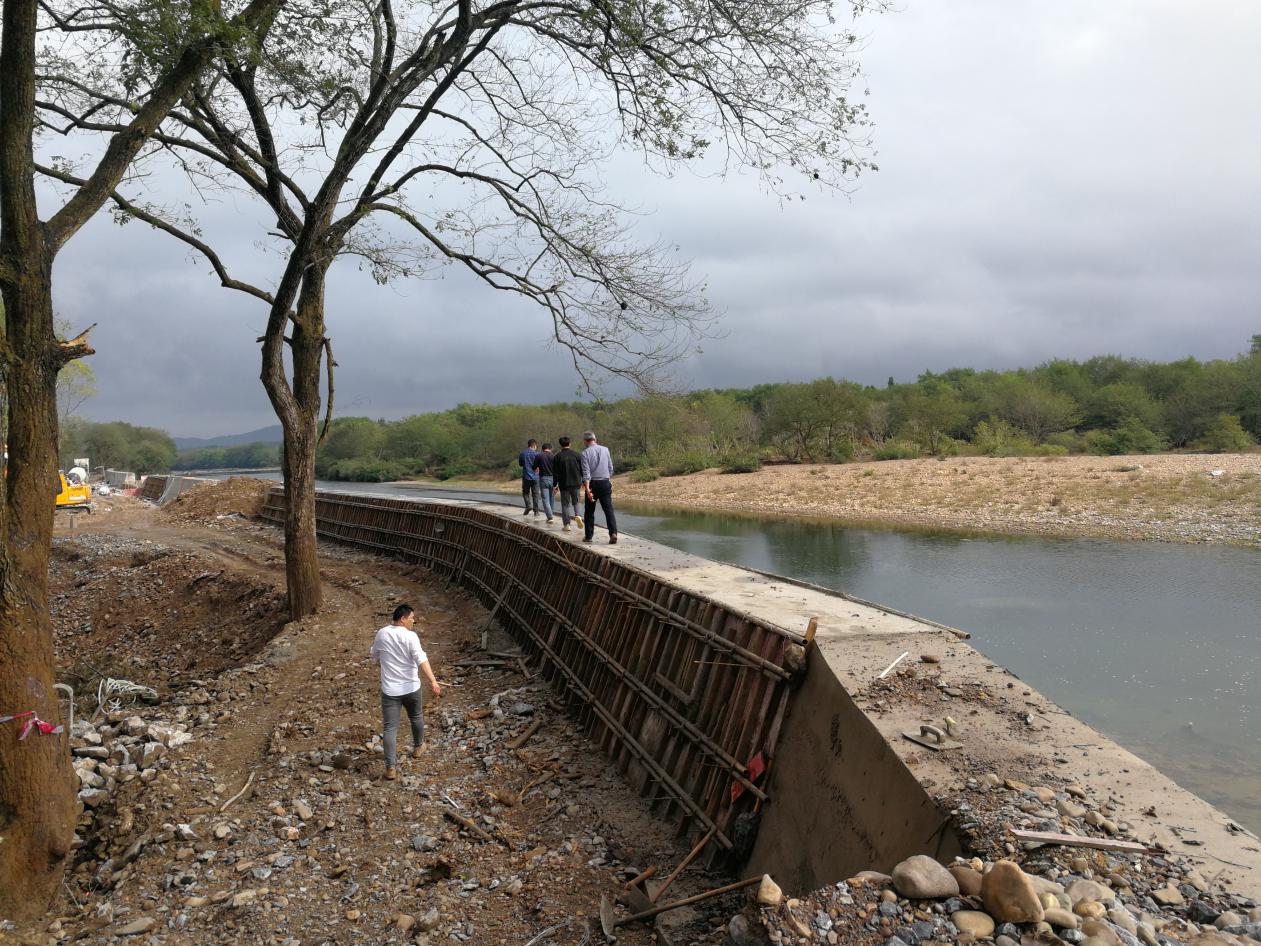

湘江西源倒风塘段防洪堤施工

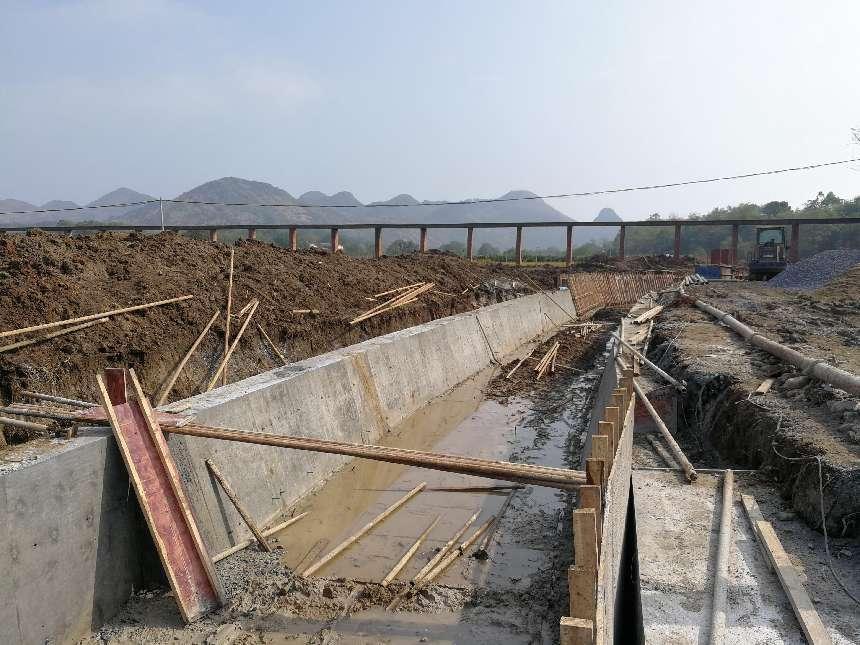

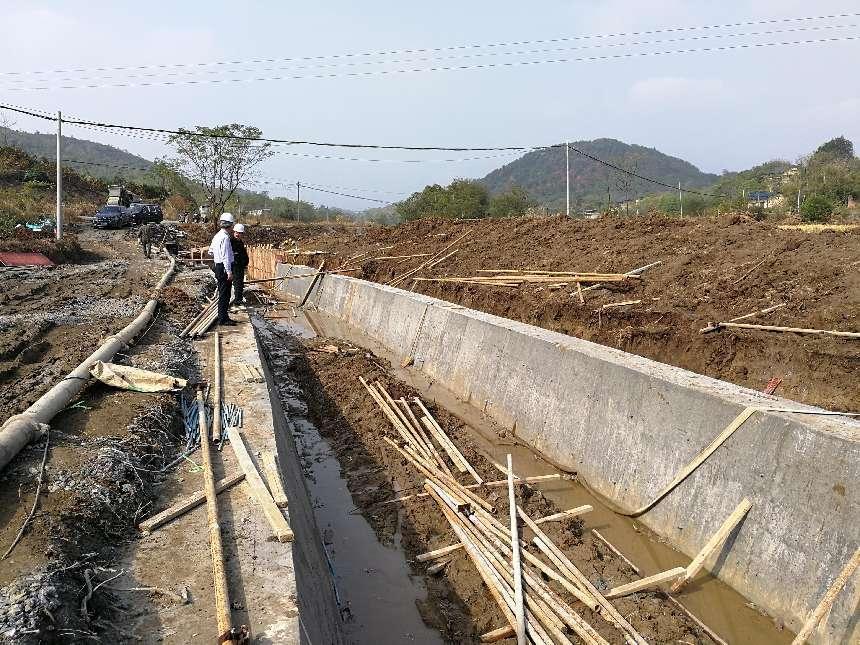

2.湘江西源支流南一河岸坡整治施工

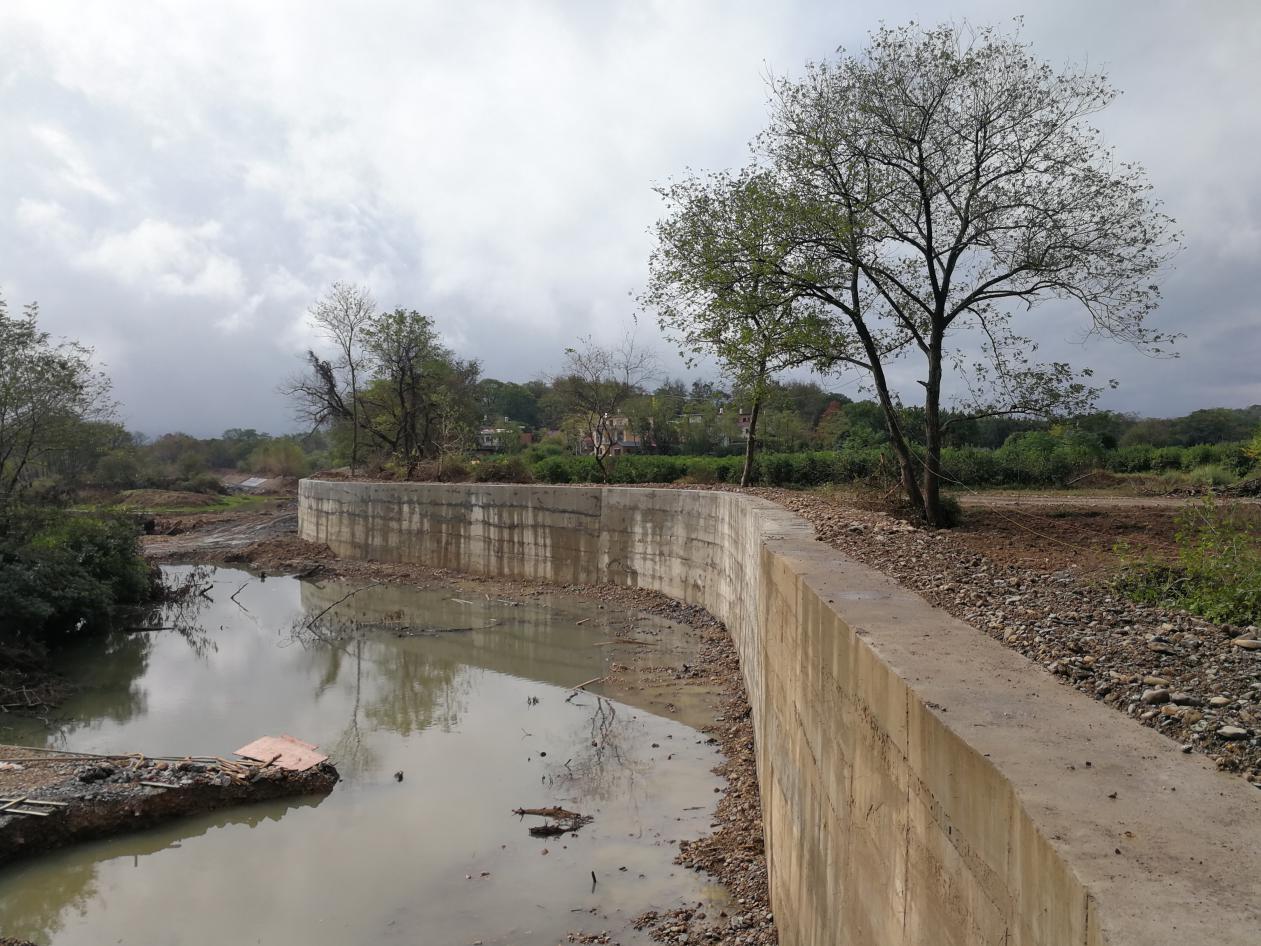

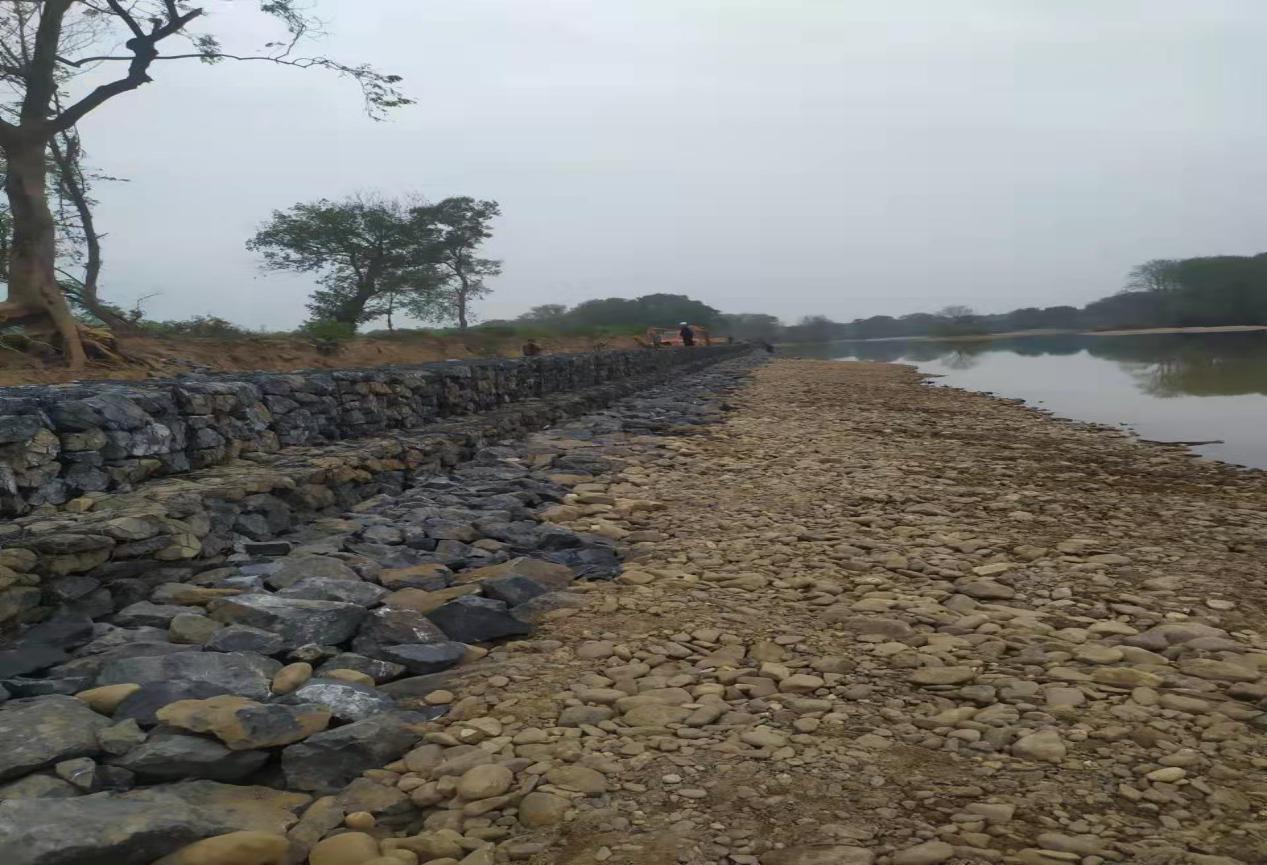

3、湘江西源水埠头段为滨格网装石护岸施工


联系人:全州县水利局水系连通及水美乡村建设试点项目工作专班谢玉俊
联系电话:15892095140
全州县水利局
2022年11月30日
