一、领导一线抓落实
1、2022年12月13日,广西桂林华禹水利水电工程咨询有限公司、全州县城市建设投资有限公司、全州县长征国家文化公园(广西段)项目开发建设管委会、全州县水利局、设计单位、相关乡镇、部门等领导及代表陪同全州县水系连通及水美乡村建设试点项目建安司、凤凰嘴、大坪、下洛口、龙船埠、大地里、金堂、大坝头、老村子等9个水美乡村示范点景观人文及防污控污初步设计评审委员会专家到项目点现场勘察。12月14日,广西桂林华禹水利水电工程咨询有限公司组织各方领导和代表在创业大厦531会议室召开了全州县水系连通及水美乡村建设试点项目建安司等9个水美乡村示范点景观人文及防污控污工程初步设计评审会,参加会议的有县人民政府、县城市建设投资有限公司、县长征国家文化公园(广西段)项目开发建设管委会、县水利局及相关乡镇、部门等领导及代表,会上,设计单位广西大学设计院、广西城乡规划设计院分别对初步设计作了详细汇报,各位评审专家进行了认真审查审核并提出技术审查意见,各参会单位领导、代表结合工程实际情况提出具体意见,会议原则上通过了初步设计技术方案及工程概算,项目法人全州县城市建设投资有限公司要求设计单位在15个工作日内完成报批稿并送评审组长审查,争取早日完成初步设计审查工作。

二、工程量完成情况(2022年度)
(一)河道清淤疏浚
截至2022年12月31日,累计完成河道清淤疏浚长11km,占河道清淤疏浚计划总长11km的100%。各河流清淤疏浚完成情况如下:
1、湘江西源清淤疏浚总长6.5km,现完成清淤疏浚总长6.5km占计划总长100%;
2、畔塘江、五里牌河、南一江计划淤疏浚总长1.9km,现已清淤疏浚1.9km,占总长100%;
3、咸水河、白沙河、建江河清淤疏浚计划总长2.6km,现已清淤疏浚2.6km,占总长100%;
(二)河道清障
1、湘江西源计划河道清障0.032km2,现已完成清障0.032km2,计划清理垃圾2800立方米,实际完成清理垃圾约8000立方米,完成率100%;
2、畔塘江、五里牌河、南一江清障0.01km2,清理垃圾方量940m3,现完成清障0.01km2,完成率100%;
3、咸水河、白沙河、建江河清障计划0.024km2,清理垃圾2610m3,现完成清障0.024km2,清理垃圾2610m3,完成率100%:
(三)岸坡整治
湘江西源干流岸坡整治工程
1、凤凰嘴河段:望高李家村桥至凤凰嘴村人行浮桥段左岸(Z0+000-Z1+177)生态护岸总长1177米,完成生态护岸长1177米,完成率100%;
2、倒风塘河段:左岸(Z1+860-Z3+837)生态护岸总长1977米,完成生态护岸长1977米,完成率100%;
3、大坪渡口河段:左岸(Z6+203-Z8+714)生态护岸总长2431米,完成生态护岸长1930米,完成率79.39%,右岸(Y7+725-Y8+350)总长625m,完成生态护岸长625米,完成率100%;
4、小江口段河段:柳林渡村至小江口左岸(Z9+960-Z11+064) 生态护岸总长 1100m,完成生态护岸长1100米,完成率100%。
5、二美滩河段:左岸Z13+300-Z13+646生态护岸总长346m,完成生态护岸长346米;右岸水埠头村水毁工程生态护岸长300米,完成率100%。
6、龙船埠至胡家段:龙船埠村堰坝至金堂大桥(Z14+100-Z15+153)生态护岸总长1053m,完成生态护岸长1053米,完成率100%;金堂大桥至南一江左岸入河口(Z15+163-Z17+982) 生态护岸总长2704m,完成生态护岸2704米,完成率100%;
畔塘江、五里牌河、南一江岸坡整治工程
畔塘江、五里牌河、南一江段:生态护岸总长11600米,完成生态护岸长8200米,完成率70.68%
咸水河、白沙河、建江河整治工程
咸水河、白沙河、建江河段:生态护岸总长13600米,完成生态护岸长9000米,完成率66.17%
(三)水系连通
1、修复凤凰嘴渡口右岸水泵渠道总长1306m,完成渠道1306米,完成率100%。
2、修复纪念馆引水渠长6830m、脚山铺引水渠2300m,合计长9130m,完成渠道9130m,完成率100%。
3、维修山塘(夹心塘)1座。
三、工程总投资及完成情况
项目实施方案批复总投资31223.05万元,其中中央投资12000万元,自治区投资7200万元。目前已下达中央水利发展资金8100万元,自治区债券资金3600万元,县级自筹资金4000万元。
截至2022年12月31日,项目累计完成投资15202.5万元(其中中央资金8100万,自治区资金3600万,县级自筹资金3502.5万),占2022年年度投资计划1.485亿元的102.37%,占总投资31223.05万元48.69%。
施工现场照片

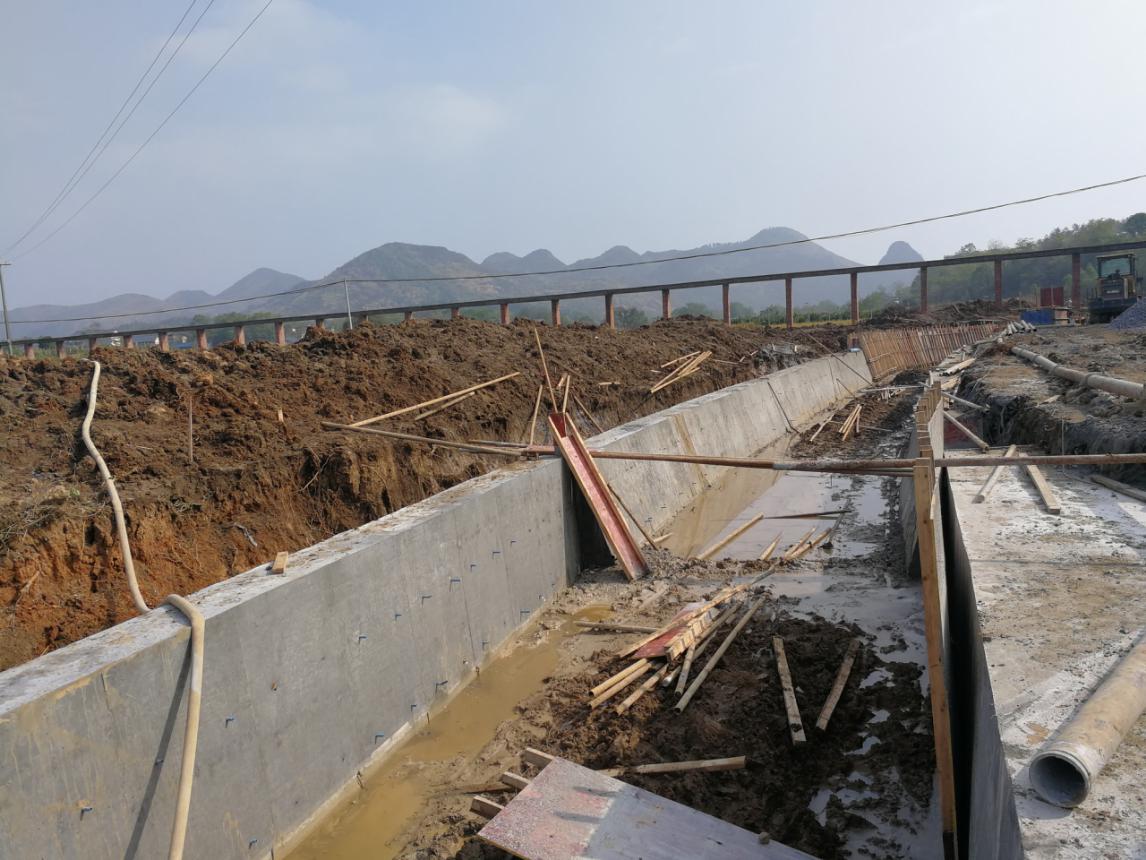

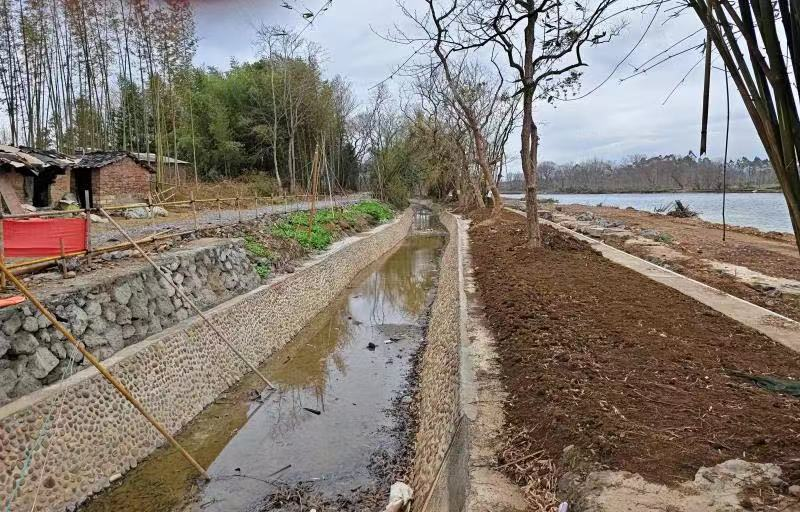

1.凤凰嘴渡口左岸水系连通引水渠施工

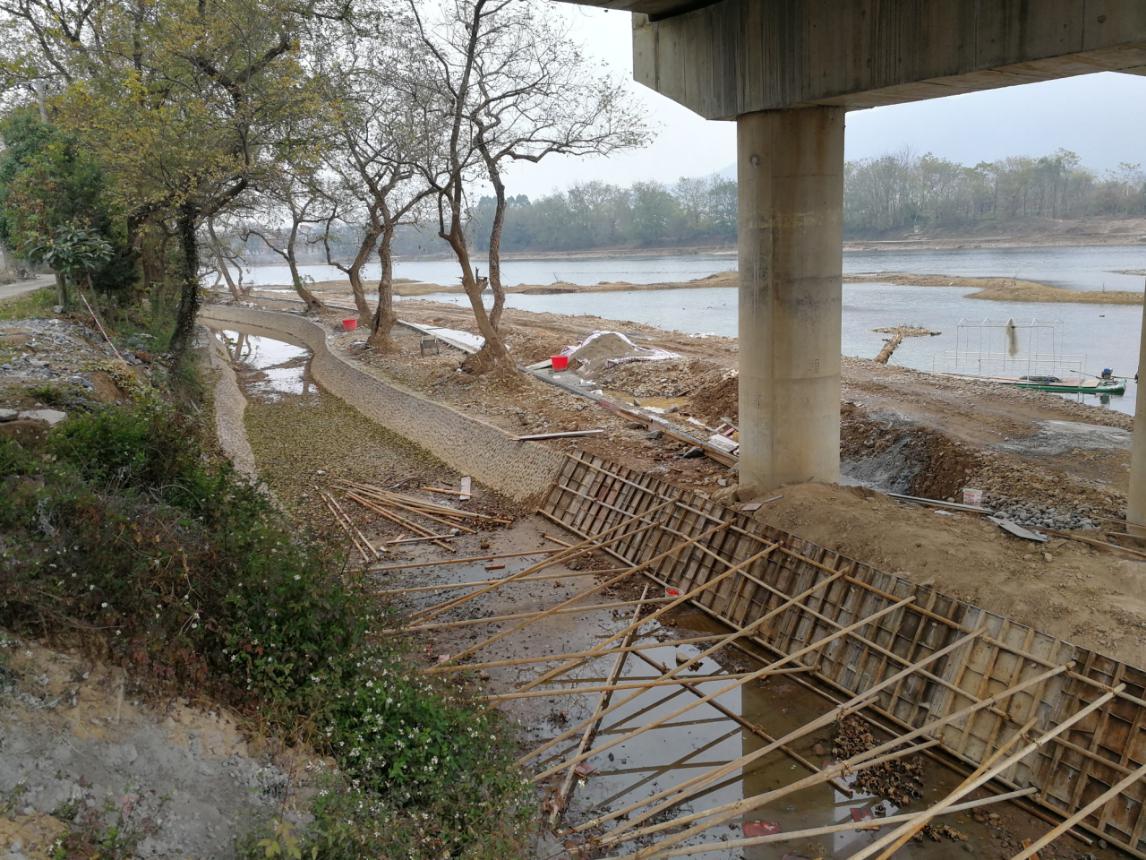

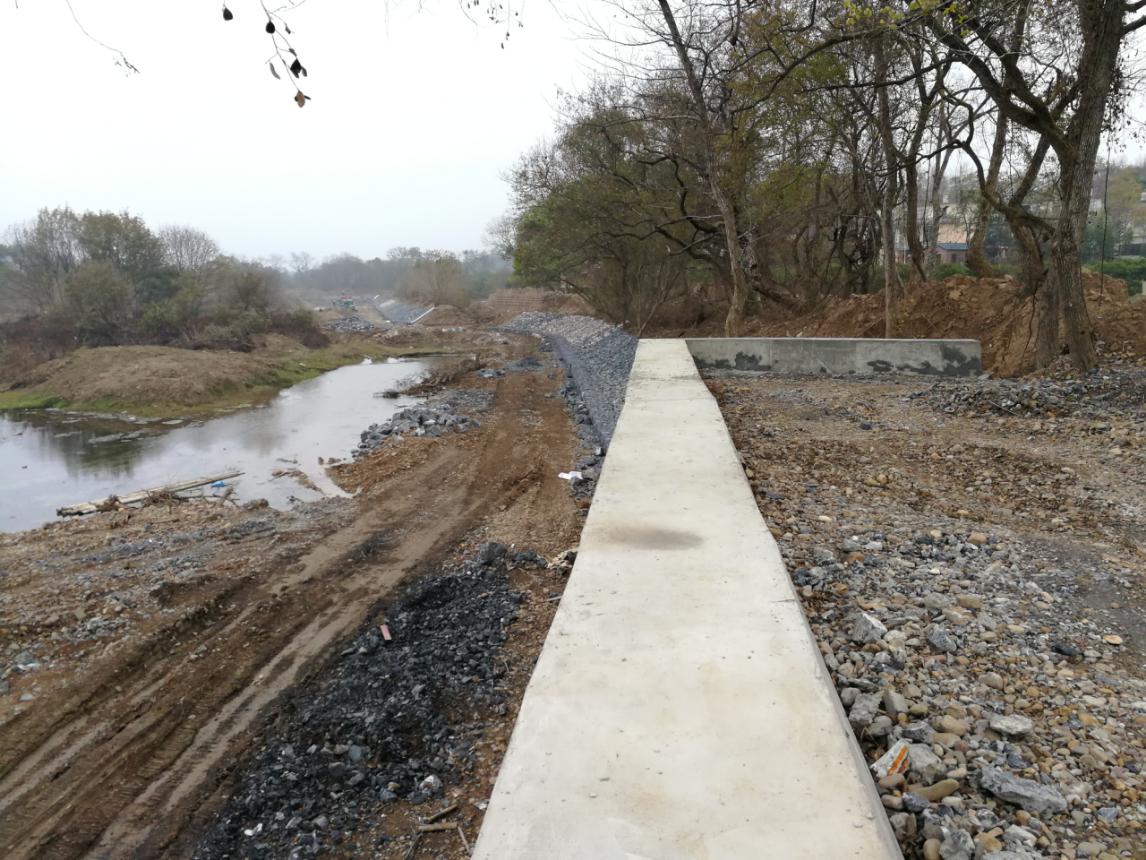

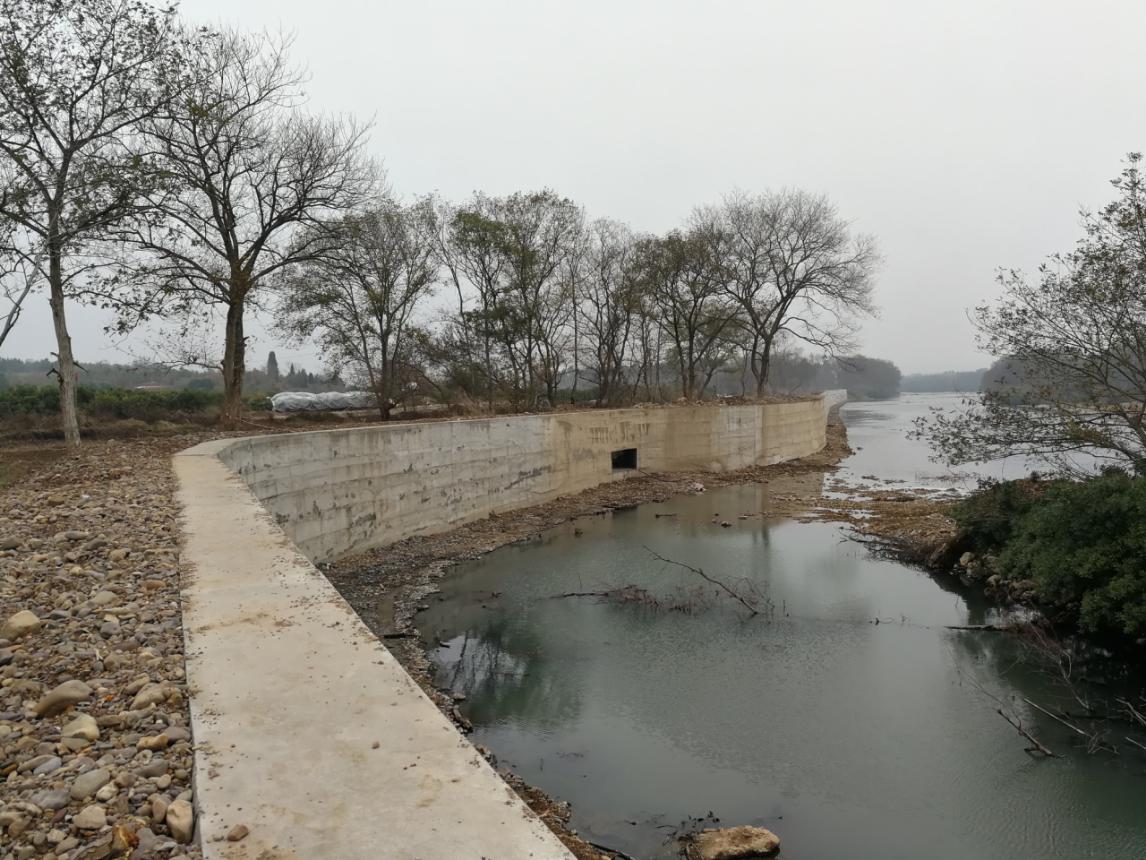

2、凤凰嘴渡口左岸护岸施工

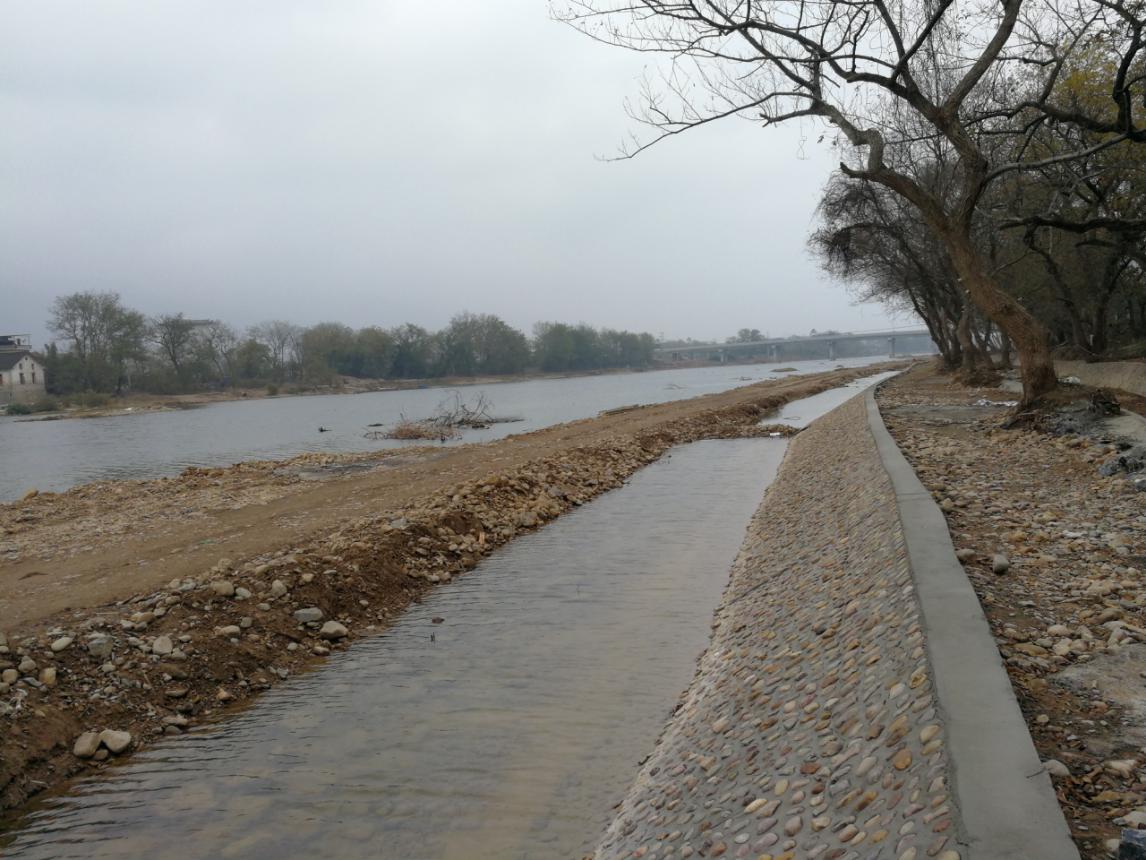

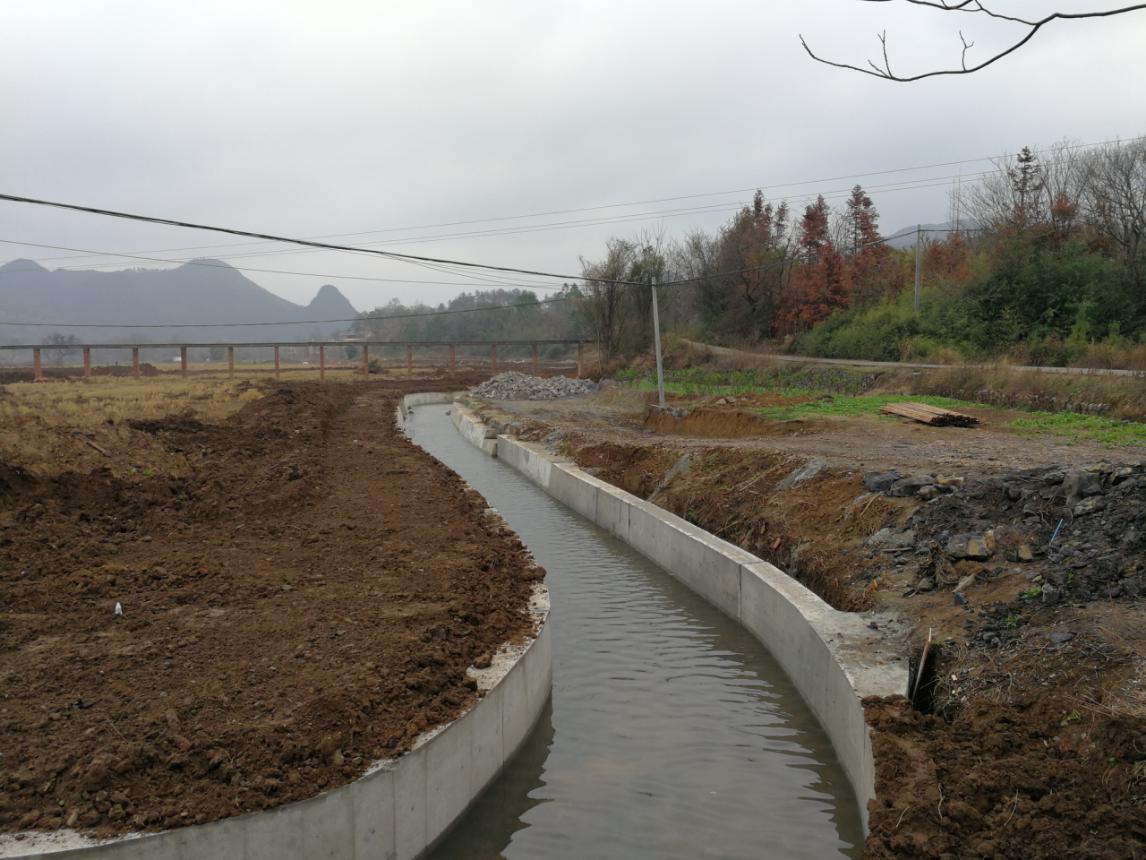

3、湘江西源倒风塘河段护岸施工

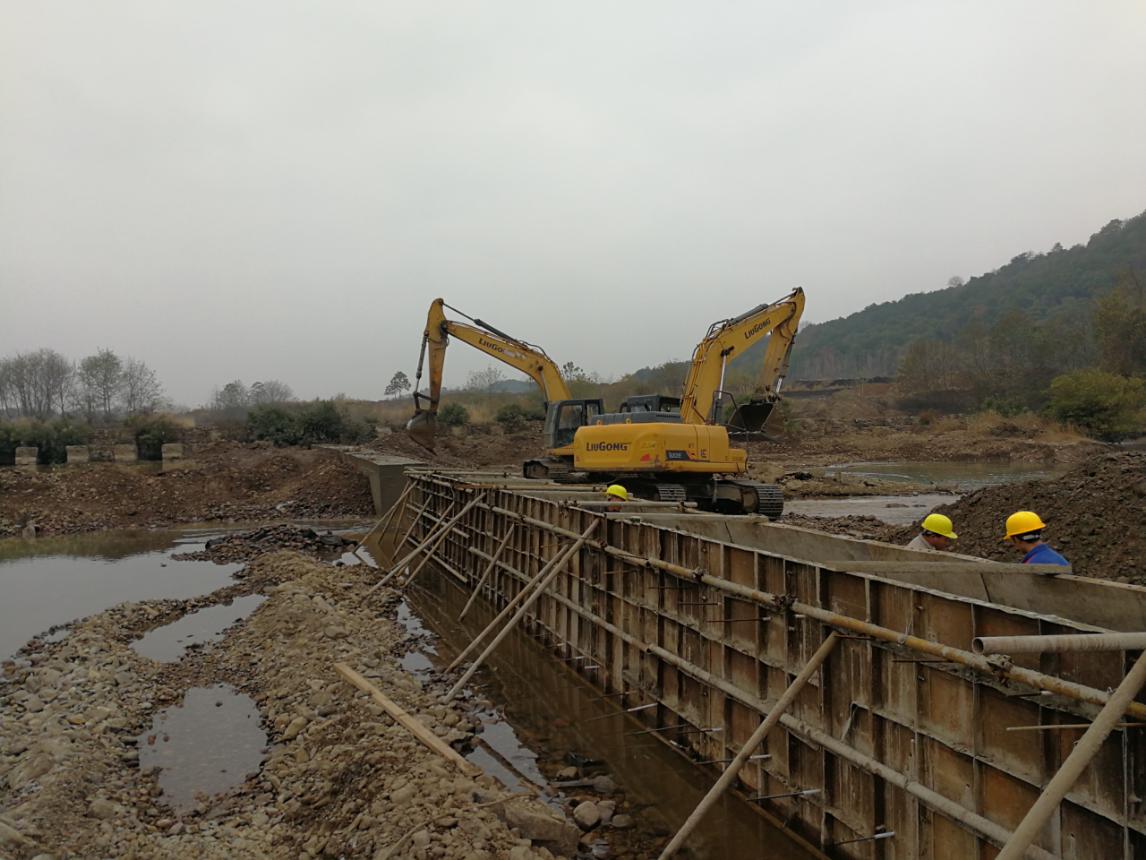

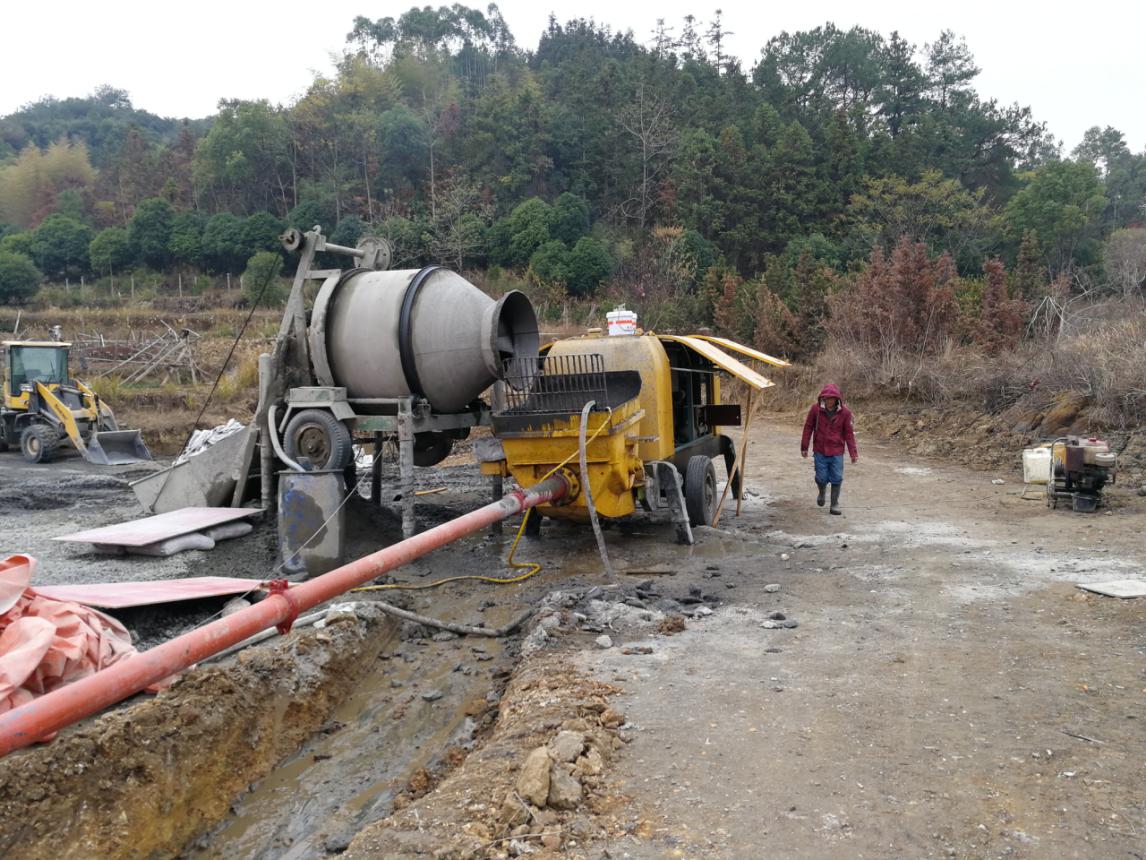

4.二美滩河段右岸龙船埠护岸施工、村民送锦旗

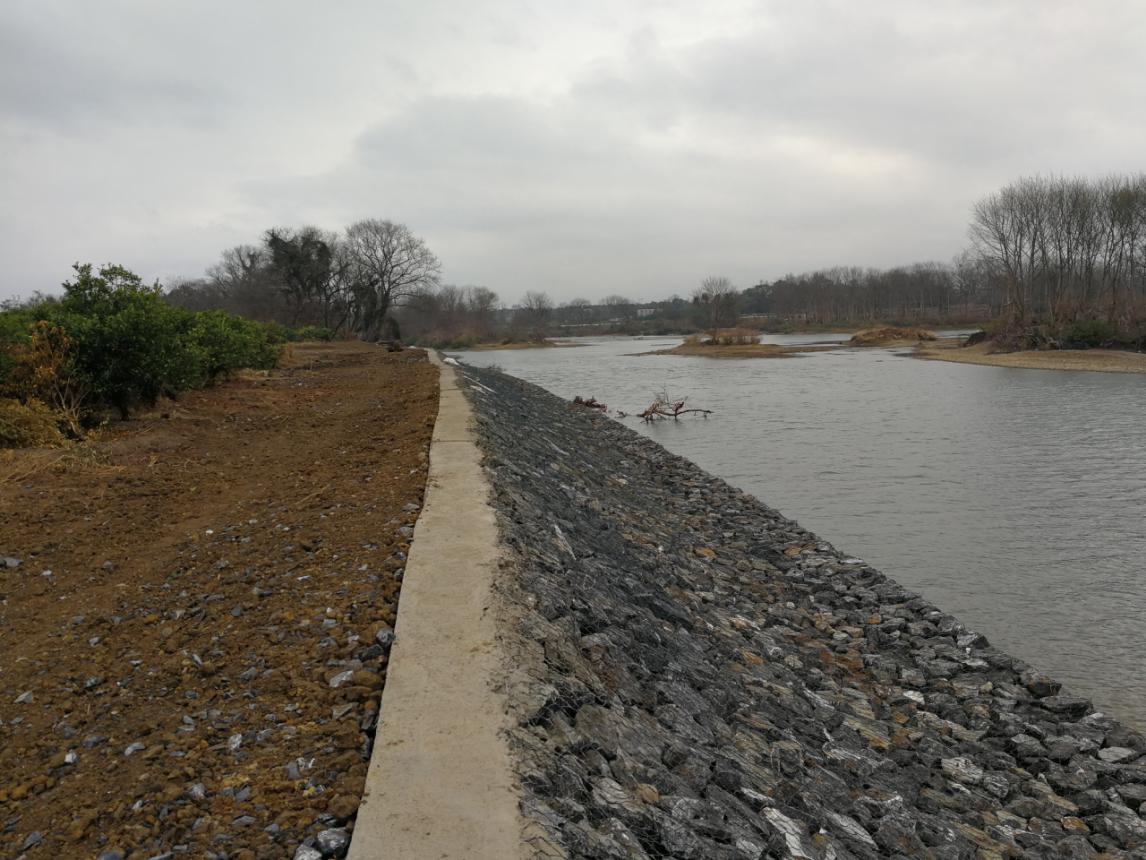

5、江西源龙船埠于金堂桥河堰坝及人行道施工

6、湘江西源支流五里牌河护岸施工

7.湘江西源支流南一江护岸施工、试水效果

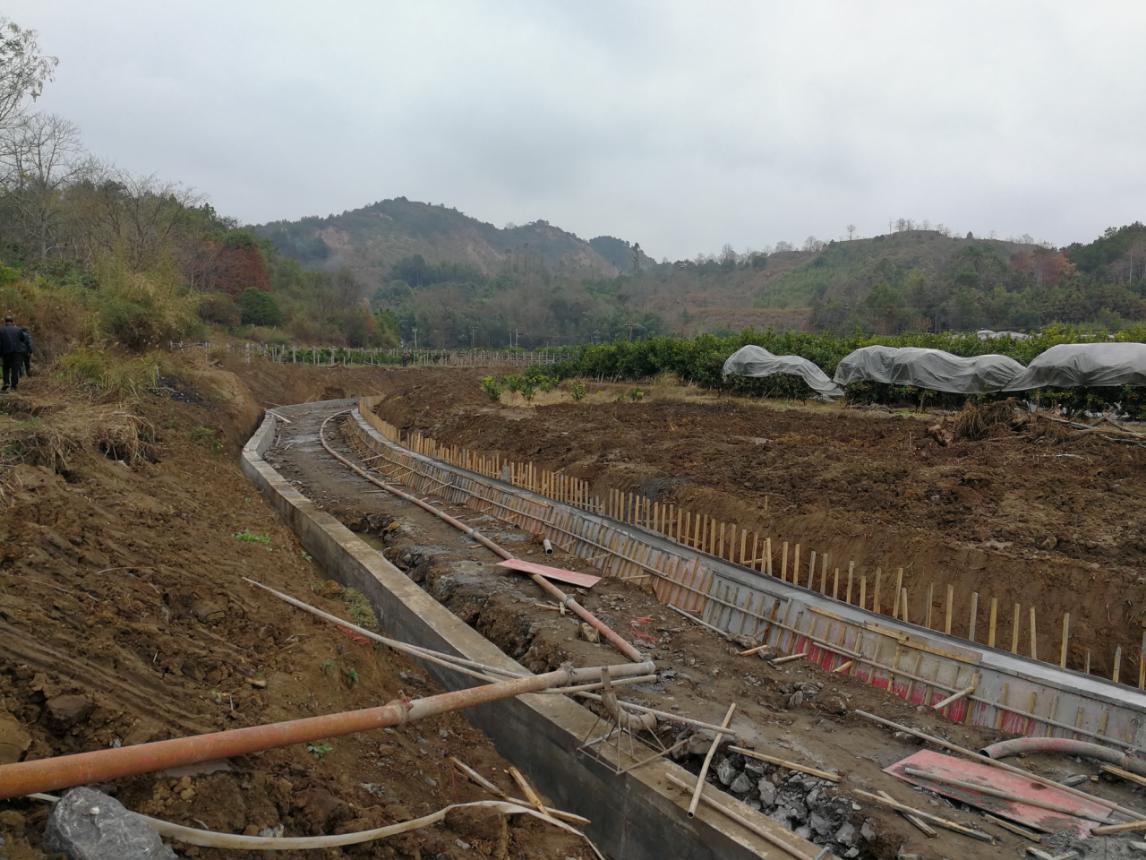

8、湘江西源支流建江北岔河棕树园至山头村河段整治工程施工

联系人:全州县水利局水系连通及水美乡村建设试点项目工作专班谢玉俊
联系电话:15892095140
全州县水利局
2022年1月20日
